建設物流
建設現場向け重量物の搬入・据付をサポート
サプライヤーからの納品アイテムを倉庫で一時保管
建設現場では、資材や機器の調達から搬入、据付に至るまで、多くの物流課題が存在しています。一般的に、必要な資材や設備機器はサプライヤー(メーカーや商社)から直接現場に納品されます。しかし、現場には十分な保管スペースが確保できない場合が多く、置き場に困ることから一度に大量の荷物を受け入れられず、結果として少量ずつの配送を繰り返す非効率な状況が発生します。さらに、人手不足によって荷受けに時間がかかるとともに、設置や据付作業を担うスタッフの確保も難しくなっています。その結果、作業効率が低下し、工期の遅れや周辺環境の負担増といった課題に直結しています。

工期遅延を防ぎ、建設現場特有の課題を解消
こうした課題を解決するため、当社は「建設物流」を展開しています。このサービスは、資材や機器メーカー様、ゼネコン様、サブコン様といったお客様に代わり、建設現場で発生するさまざまな物流業務を一括して請け負うものです。重量品物流など長年の業務ノウハウを生かし、建設現場特有の課題を解消する仕組みを整えています。
こうした建設物流の運用は、当社が新日本空調様と共同開発した独自システムで管理しており、資材情報や搬入計画、進捗状況を関係者間で共有できるようにしています。

「建設物流」では、まず各サプライヤーからの資材や機器を当社が用意する物流倉庫に集約して納品する機能を提供しています。倉庫から、工事工程に応じて必要な数量のみを現場に配送する体制を整えることで、ジャストインタイムでの納品(JIT納品)を可能にし、現場の混雑解消、限られたスペースの有効活用を実現します。また、納品待ち車両による周辺道路の渋滞や違法駐車を防止する効果もあります。

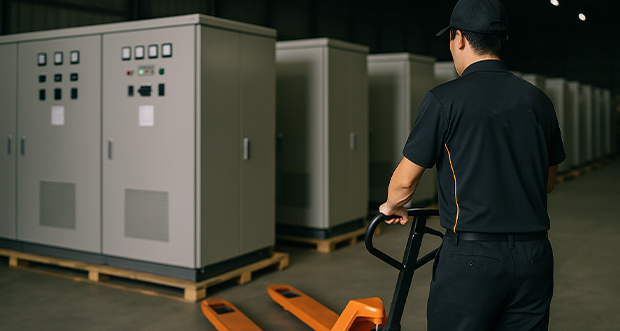

当社の技術者に搬入・据付を外注
倉庫に納品された資材については、一時保管から、必要に応じて一部加工を行ったうえで、工区単位に取りまとめ、現場への搬入・据付まで一気通貫で対応しています。これにより、現場職人の作業負荷が大幅に軽減され、人手不足の緩和や労働時間の短縮につながっています。さらに、配電盤やキュービクル、タンクといった重量物についても、当社が現場への搬入や据付業務を担当することが可能です。搬入先が高層階や地下、狭隘なスペースとなる現場では、クレーンやウインチを用いた揚重作業が必要となるケースがあります。

当社では、搬入経路の事前確認や作業計画の立案から、当日の揚重・搬入・据付までを一貫して対応しています。「一級建築施工管理技士」などの主任技術者も在籍しているため、大型機器や重量物であっても、安全かつ工程に沿って所定の位置へ搬入・据付でき、お客様はこれらの業務を安心してアウトソーシングできます。
また、サプライヤーからの納品物をいったん倉庫で一時保管した上で、開梱処理を行ってから現場に届ける仕組みも整えています。この機能を活用することで、建設現場では廃材や使用済み梱包資材が発生せず、省スペース化や清潔な作業環境の維持が実現できます。現場での廃棄物処理負担を軽減できる点も大きなメリットの1つです。
建設物流 主な対応内容
-

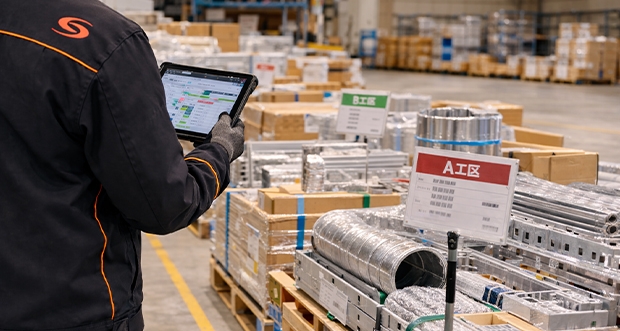

サプライヤーからの資材・機器を倉庫で一時受け入れ・集約
-
工程に合わせたジャストインタイム納品(JIT配送)
-
倉庫での一時保管から、プレハブ・集約を含むオフサイト加工・下準備への対応
-
作業エリア・工程ごとに取りまとめた資材の現場搬入
-
クレーンを用いた高層階や地下などへの揚重・重量物の搬入・据付対応
-
納品物の開梱処理・廃材持ち帰りによる現場負担の軽減
-
倉庫・輸送・搬入・据付までを一気通貫で担い、建設現場における物流業務を一元管理
-
独自システムを活用した資材・搬入情報の一元管理
プレハブ・集約など建設オフサイト対応を支える独自システム
建設物流を支える仕組みとして、当社ではプレハブ・集約などの建設オフサイト対応を支える独自システムを活用しています。このシステムでは、計画・指示の登録から倉庫内作業の管理、関係者への情報共有までを一元化することが可能です。これにより、倉庫内の対応状況と現場側の工程を連携しながら運用し、必要な資材を必要なタイミングで供給しやすい体制を整えています。工程変更が生じた場合にも調整しやすく、計画的で無駄の少ない建設物流につなげています。

建設物流システムの特長
-
独自WMSに建設設備ロジ専用機能を標準搭載
-
ユーザーごとの運用に合わせて柔軟にカスタマイズが可能
-
ロジ計画情報を事前取り込み、予定・実績の工程管理が可能
-
入庫~出荷までのステータスをWEBでリアルタイム共有が可能
大型建設プロジェクトでの実績が豊富
実績も積み上げています。当社ではこれまで半導体工場や都市部のビル再開発、リゾートホテル建設、テーマパーク開発、さらには離島における大型施設建設プロジェクトなど、多様な案件に対応してきました。取り扱うアイテムも、配電盤や空調機器といった大型設備から、ドア枠やコンパネ資材、照明器具や住設機器に至るまで幅広く、建設プロジェクト全般をカバーしています。

建設物流 主な対応実績
-
九州・東北エリアをはじめとする先端産業拠点の半導体工場
-
首都圏・関西圏における都市部の大規模再開発プロジェクト
-
南西諸島エリアでのリゾートホテル建設プロジェクト
-
地方都市圏でのテーマパーク新設・拡張案件
-
離島地域における大型施設建設プロジェクト
取扱資材・機器 例
配電盤、キュービクル、貯水タンク / 空調機器、照明器具、住設機器 / ドア枠・巾木などの建具部材 /
コンパネ資材や養生板などの内装資材 / フロア配管まわりの付属資材 など






特に、工期が1年単位で進行するような大規模案件では、ゼネコン様やサブコン様といったお客様が自ら倉庫施設を用意することは困難ですが、当社およびSBSグループは全国に物流拠点を構えているため、どの地域の建設現場にも柔軟に対応できる点が強みとなっています。
当社の「建設物流」は、単なる資材配送にとどまらず、保管・モジュール化・搬入・据付・廃材削減までを含む包括的な物流ソリューションです。建設現場の効率化と安全性の向上、ひいては工期遵守に大きく貢献いたします。サービスの詳細については、当社担当者までお問い合わせください。
建設物流 導入のメリット
-
工期遅延リスクの低減:工程に合わせた計画的な搬入・据付
-
現場作業の効率化:一時保管、一部加工、工区別集約、搬入・据付の一括対応
-
省スペース・環境改善:廃材の発生を抑制し、現場を整理整頓
-
周辺環境への配慮:待機車両削減により渋滞や違法駐車を防止
-
安心の施工体制:建設業許可を保有し、専門技術者が安全に対応
(建設業許可:機械器具設置工事業/とび・土工工事業 保有)
建設物流事例
半導体工場新設に伴う大型設備の搬入・据付
- 精密機器輸送
- 重量物輸送
- 搬入計画
- 構内搬入
- 工程調整
国内の半導体工場新設・増設プロジェクトにおいて、大型の製造装置や関連機器の輸送・搬入を担当しました。
工場の新設・増設に伴う設備搬入では、大型かつ精密な設備を取り扱うため、輸送時の振動や衝撃への対策に加え、建設工事の進捗に合わせた搬入タイミングの調整が必要です。そこで当社では、事前に車両の進入経路や構内の搬入動線、床荷重、設備の設置場所などを確認。建設会社や設備メーカーと搬入日程や作業条件を確認し、担当設備の輸送・搬入に必要な車両や作業機器を手配しました。

当社が長年培ってきた精密機器・重量物輸送のノウハウを活かし、現場の条件に応じた輸送・搬入を実施。建設工事の進捗や現場の作業状況に配慮しながら、安全かつ円滑な設備搬入を行い、工場の立ち上げを物流面から支援しました。
都市部の再開発現場における設備機器の集中搬入
- 設備・資材輸送
- 一時保管
- 仕分け・積み替え
- 時間指定搬入
- 工程調整
首都圏の大規模再開発プロジェクトにおいて、複数のメーカーから出荷される空調・電気設備などを集約し、建設現場へ搬入しました。
都市部の建設現場は車両の待機場所が限られ、周辺道路の混雑や搬入口の使用時間にも制約があります。さらに、複数の工事会社や設備会社が同時に作業するため、搬入時間の重複を避けるための綿密な調整が必要でした。

そこで当社では、各メーカーから出荷された設備を一時保管拠点に集約し、現場の工程や受け入れ可能時間に合わせて仕分け・積み替えを行うオフサイトロジを実施。さらに、オンサイト(現場駐在)では、これまで培ってきた輸送管理と現場調整のノウハウを活かし、各工事会社やサプライヤーと連携しながら、施工進捗に応じた搬入車両のコントロールを行いました。
オフサイトとオンサイトを組み合わせることで、必要な設備を適切なタイミングで搬入。現場周辺への車両の集中や資材の滞留を抑え、限られた搬入スペースを効率的に活用した設備搬入を実現しました。
リゾートホテル建設に伴う家具・設備の一括物流
- 島しょ部輸送
- 船舶輸送
- 家具・什器・環境設備輸送
- 一時保管
- 納入日程の調整
南西諸島エリアでのリゾートホテル建設プロジェクトにおいて、客室家具や什器、厨房機器、環境設備(空気・水)、電気設備などの輸送・保管・搬入を担当しました。
本土から船舶を利用する島しょ部への輸送では、天候による運航状況や現地工事の進捗を踏まえた工程管理が欠かせません。また、多数の納入業者から届く製品を、客室・フロア・設置場所ごとに整理して搬入することも求められました。

そこで当社では、各地から集めた製品を物流拠点で一時保管し、納入状況を一元的に管理。全国の物流ネットワークと大型設備・什器の取り扱いノウハウを活かし、工事の進捗に合わせて出荷単位を組み替え、現地ではフロア別・客室別に搬入しました。複数の納入業者にまたがる物流を一括して管理し、現場担当者の調整負担を軽減。さらに、開業スケジュールに沿った円滑な搬入を実現し、建設プロジェクト全体の円滑な進行にも貢献しました。
テーマパーク拡張に伴う大型設備・什器の夜間搬入
- 大型設備輸送
- 搬入経路調査
- 時間指定搬入
- 揚重作業
- 夜間搬入
地方都市圏のテーマパーク拡張プロジェクトにおいて、アトラクション関連設備や店舗什器、映像・音響機器などの輸送・搬入を担当しました。
営業中の施設では来場者の安全確保が最優先となるため、作業時間や車両の進入経路が厳しく制限されます。今回も、大きさや形状の異なる設備を、安全性に配慮しながら指定された順序で搬入する必要がありました。

当社では、事前に現地調査を実施し、車両の進入経路、荷下ろし場所、作業員の配置、揚重方法などを含む搬入計画を策定。重量物輸送と特殊貨物搬入で培ってきた現場対応力を活かし、施設の営業終了後に車両を時間差で入場させ、設備ごとに輸送・揚重・搬入を行いました。施設側や工事関係者との綿密な調整により、翌日の営業や周辺作業への影響を抑えながら、限られた時間内で安全に搬入を完了しました。
建設物流に関してよくある質問
建設物流の一環として、当社の技術者が現場への重量物搬入や据付を担当します。配電盤・キュービクル・タンクなどの大型設備も、安全基準に基づいて確実に設置します。一級建築施工管理技士などの有資格者が対応するため、安心してお任せいただけます。
